格瑞诗技术贴丨多彩漆施工的详细技巧解答

多彩漆施工步骤很重要,如果缺其一步骤或者顺序错误会造成施工出现多种问题!

多彩漆施工步骤很重要,如果缺其一步骤或者顺序错误会造成施工出现多种问题!各步骤的作用以及具体怎么施工,我们来详细介绍一下!

1、基层处理:修补基层、清除基层面污物、灰尘等。

2、底漆:填充空隙,封闭墙面碱性,改善层间结合,增加对基面的附着。

3、多彩涂料中涂:仿石主色层,同时具有弹性,防止墙体开裂。

4、水性多彩涂料:仿石造型层,即可创造出几乎和原石一样的纹理效果。

5、罩面涂料:保护内涂层,具有耐久性和抗紫外线功能。

一、基层处理

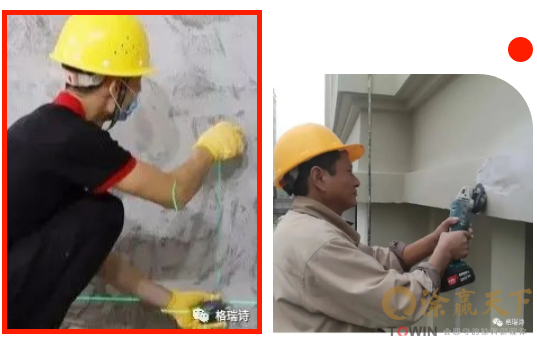

1、平整度检查:用2m靠尺,先检查基面,将明显凹凸部位用彩笔标出。

2、点补:空鼓部位需做切隔处理,孔洞或明显的凹陷用水泥砂浆进行修补,不明显的用腻子点补。

3、砂磨:用砂轮机将明显的凸出部分和修补后的部位打磨至符合≤2mm。

4、除尘和清理:用毛刷、铲刀等清除墙面粘附物及浮尘。大面积墙体整改时,做好分格的预先处理。对伸出墙面的金属杆体,应先进行除锈处理,以免日后污染涂饰面。

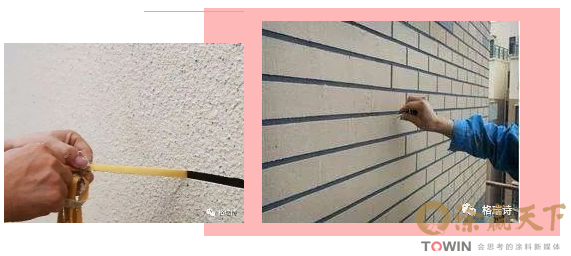

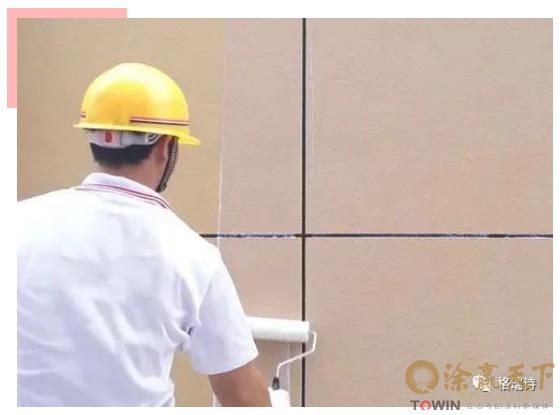

5、定位、弹线:以图纸或甲方要求分隔缝定位,宽度为2.0cm的分隔缝,要求用墨线弹出宽为1.6cm的定位线。

二、涂刷底涂

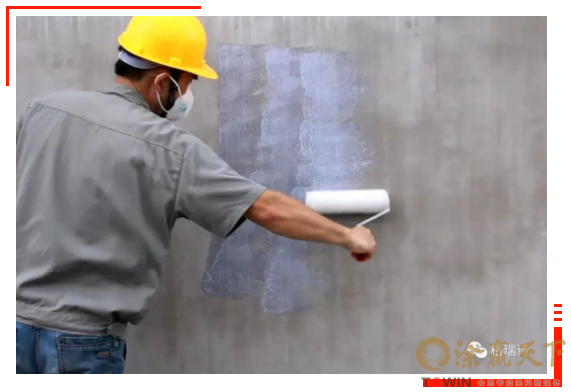

1、涂刷时应使用毛刷或滚涂,并力求均匀涂布。

2、采用交叉滚涂方法,保证施工无遗漏,涂膜均匀。

3、涂料施工必须由建筑物自上而下进行。

4、不符合技术要求的,修补处理。

5、底漆涂布须等干燥(约12小时)才可进行下道工序施工。

三、涂刷中涂

1、中涂提供最终涂膜的主体色。

2、涂布时可以喷涂或滚涂。

3、采用十字喷涂或交叉滚涂法,确保涂膜均匀、色泽一致。

4、涂料施工必须由建筑物自上而下进行。

5、不符合技术要求的修补处理。

6、第一遍涂布后,须按规定间隔时间,才能进行第二次涂布。

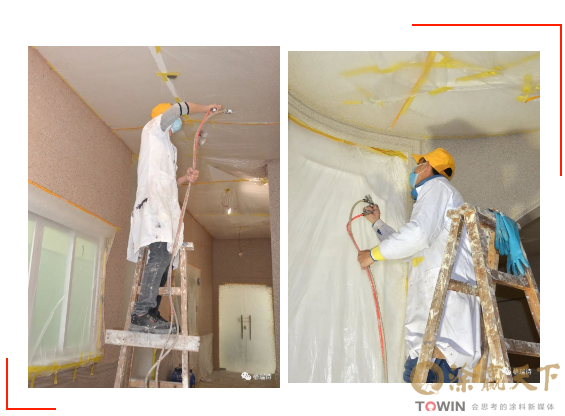

四、喷涂水性多彩涂料

1、无需过滤、避免激烈搅拌,将主材放置压力罐中即可喷涂。

2、采用喷涂法,力求主材层均匀,厚度一致,调节气压强弱达到控制点型大小,注意罐内气压,尽量控制在0.05MPa。

3、一遍或多遍喷涂,可先薄喷一遍,二遍十字交叉喷涂。喷枪运行应保持匀速,一般喷嘴与喷涂面垂直,喷涂距离以30-40cm最适当。

4、喷涂后需待24h以上,待完全干燥后,方可喷涂罩面漆。

5、要求颜色一致,无明显流挂、漏喷、透底现象。

6、分色及分格要用胶带纸粘贴,每隔一段时间应立即撕去胶带纸。

五、分格胶带纸去除方法

喷涂完成后,每隔一小段应立即撕去分格粘贴的胶带纸,以免漆膜干固后,取时破坏漆膜。待多彩涂料干燥后,用铲刀除去分格线边沿及其它不规则残留物,使边角完整、顺直。

六、涂刷罩光面漆

1、采用喷枪喷涂法。

2、每个喷涂面应尽量一次完成,施工必须由建筑物自上而下进行,每次喷涂以自然分割缝,阴阳角交接处为界,如果较大范围内没有分格缝,就采用上下衔接的方法,尽可能地避免涂料接茬处痕迹的出现。
